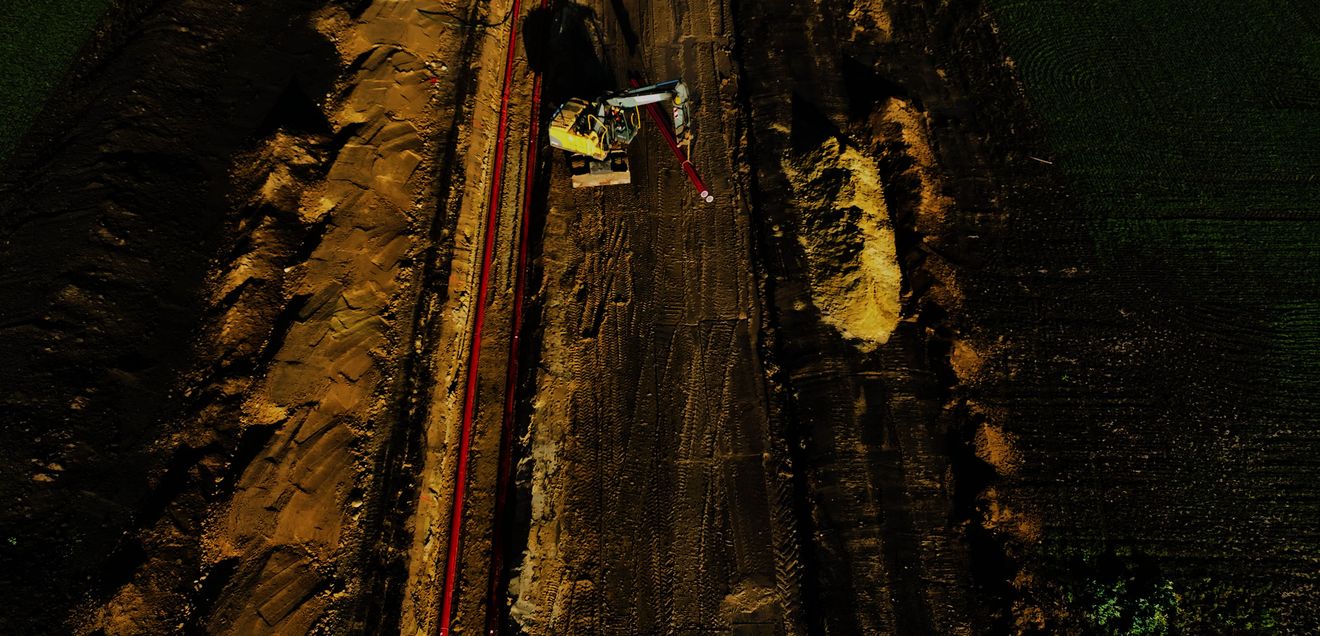

Porr: Kabelzug drei Monate früher gestartet
Die Arbeiten am SuedOstLink schreiten schneller voran als ursprünglich vorgesehen. Auf der Baustelle des Abschnitts A1 konnte der Kabelzug bereits im Oktober starten und damit deutlich früher als geplant. Verantwortlich für die Umsetzung der rund 29,6 Kilometer langen Erdkabeltrasse ist der Porr Verkehrswegebau im Auftrag von 50Hertz.
Mit der frühzeitigen Fertigstellung der ersten vier Sektionen wurde ein zentraler Bauabschnitt schneller abgeschlossen als erwartet. Parallel dazu laufen weitere Tiefbau- und Oberbodenarbeiten entlang der Trasse. Auch zusätzliche Sektionen befinden sich bereits in Vorbereitung beziehungsweise wurden an den Auftragnehmer übergeben. Für Bauunternehmen und Projektverantwortliche gilt der Baufortschritt am SuedOstLink als Beispiel dafür, wie sich komplexe Infrastrukturprojekte trotz anspruchsvoller Rahmenbedingungen effizient steuern lassen.
Koordination bleibt größte Herausforderung auf der Baustelle
Der Baufortschritt auf der Baustelle zeigt gleichzeitig die hohe Komplexität moderner Netzausbauprojekte. Während der Kabelzug läuft, werden zeitgleich Tiefbauarbeiten, Oberbodenmanagement und technische Querungen umgesetzt. Diese parallelen Prozesse erfordern eine eng abgestimmte Termin- und Ressourcenplanung.
Besonders die Witterung stellte die Projektteams in den vergangenen Monaten vor erhebliche Herausforderungen. Anhaltende Niederschläge, Frostnächte und Schneefall erschwerten sowohl die Logistik als auch den Erdbau entlang der Trasse. Hinzu kommen naturschutzrechtliche Vorgaben, die bestimmte Bauzeiten strikt eingrenzen und eine präzise Steuerung der Abläufe notwendig machen.
Gerade bei Infrastrukturmaßnahmen wie dem SuedOstLink entscheidet daher nicht allein die Bauleistung über den Projekterfolg, sondern vor allem die Fähigkeit, unterschiedliche Gewerke und Zeitfenster effizient miteinander zu verzahnen. Für Entscheider im Bauwesen wird damit deutlich, wie stark moderne Baustellen heute von Prozessmanagement und digital unterstützter Koordination geprägt sind.
Lean Construction sorgt für höhere Effizienz
Um die Arbeiten auf der Baustelle effizient umzusetzen, erfolgt die Bauausführung nach der Lean-Construction-Methode in getakteter Bauweise. Ziel dieses Ansatzes ist es, Arbeitsabläufe zu standardisieren, Stillstände zu reduzieren und den Materialfluss entlang der Trasse optimal zu organisieren.
Vor allem beim Kabelzug spielen präzise abgestimmte Prozesse eine entscheidende Rolle. Bereits kleine Verzögerungen in vorgelagerten Bauabschnitten können erhebliche Auswirkungen auf den weiteren Ablauf haben. Deshalb werden Tiefbau, Rohrsysteme und vorbereitende Maßnahmen eng aufeinander abgestimmt.
Auch technisch anspruchsvolle Querungen von Straßen und Gewässern gehören zum Projektumfang. Dafür kommen spezialisierte Unternehmen zum Einsatz, die Horizontalbohrungen und Rohrvortriebe umsetzen. Bis Ende des Jahres waren bereits zwölf von zwanzig HDD-Bohrungen sowie beide Rohrvortriebe abgeschlossen. Damit wurde eine wichtige Grundlage für die weiteren Bauabschnitte geschaffen.
Bodenmanagement gewinnt bei Infrastrukturprojekten an Bedeutung
Ein weiterer Schwerpunkt der Arbeiten liegt auf dem Bodenmanagement. Der Porr Verkehrswegebau setzt dabei auf ein eigenes Konzept für Bodenabtrag, Aufbereitung und Wiedereinbau. Gerade bei großflächigen Infrastrukturmaßnahmen gewinnt dieser Bereich zunehmend an Bedeutung, da sowohl ökologische Anforderungen als auch wirtschaftliche Aspekte berücksichtigt werden müssen.
Für viele Bauunternehmen zeigt das Projekt am SuedOstLink exemplarisch, wie sich nachhaltiges Baustellenmanagement und wirtschaftliche Bauausführung miteinander verbinden lassen. Der kontrollierte Umgang mit Böden, kurze Transportwege und eine strukturierte Wiederverwertung tragen dazu bei, Ressourcen effizient einzusetzen und Bauzeiten stabil zu halten.
SuedOstLink bleibt Schlüsselprojekt der Energiewende
Mit dem frühen Start des Kabelzugs erreicht der SuedOstLink einen wichtigen Meilenstein innerhalb der deutschen Energiewende. Der Netzausbau zählt zu den größten Infrastrukturaufgaben der kommenden Jahre und stellt Bauunternehmen, Projektleiter und Auftraggeber gleichermaßen vor neue Anforderungen.
Die Entwicklungen auf der Baustelle verdeutlichen, wie entscheidend eingespielte Prozesse, spezialisierte Fachkompetenz und koordinierte Bauabläufe für den Erfolg solcher Großprojekte sind. Gleichzeitig zeigt der Baufortschritt, dass moderne Infrastrukturprojekte zunehmend unter hohem Termin- und Effizienzdruck umgesetzt werden müssen.
Für die Branche liefert der Abschnitt A1 damit nicht nur einen aktuellen Einblick in den Stand des SuedOstLink, sondern auch wichtige Erkenntnisse für die Organisation zukünftiger Großbaustellen im Bereich Energie- und Verkehrswegebau.
