Mobilkräne
Präzision und Großbetonage in 60 Metern Höhe als Meilenstein im Ingenieurbau
Die Arbeiten an der Hochbrücke Horb schreiten mit hoher Präzision und technischer Raffinesse voran. In rund 60 Metern Höhe über dem Neckartal wurde ein weiterer Bauabschnitt erfolgreich umgesetzt. Damit bestätigt das Projekt seinen Status als eines der anspruchsvollsten Ingenieurbauvorhaben im süddeutschen Raum. Für das Baugewerbe liefert die Ausführung wertvolle Erkenntnisse in Bezug auf Logistik, Koordination und den Einsatz schwerer Hebetechnik unter herausfordernden Bedingungen.
450-Tonnen-Mobilkrane im Tandemeinsatz
Ein zentraler Bestandteil der aktuellen Bauphase war der Einsatz von zwei 450-Tonnen-Mobilkranen, die im Bereich der Achse 30b zum Einsatz kamen. In präzise abgestimmten Tandemhüben wurden Jochträger mit einem Einzelgewicht von rund 40 Tonnen auf etwa 65 Meter Höhe positioniert. Diese Bauteile übernehmen eine tragende Funktion im Bauablauf, da sie die Lasten aus den Traggerüsten gezielt in die Hilfstürme einleiten.
Die Koordination solcher Hebevorgänge erfordert ein Höchstmaß an Planungssicherheit und Kommunikation zwischen Kranführern, Bauleitung und Montageteams. Gerade bei großen Höhen und begrenzten Platzverhältnissen entscheidet die exakte Abstimmung über den Erfolg der Maßnahme. Für Bauunternehmen zeigt sich hier exemplarisch, wie entscheidend eingespielte Prozesse und erfahrene Teams bei komplexen Infrastrukturprojekten sind.
Großbetonage unter anspruchsvollen Bedingungen
Parallel zu den Hebearbeiten wurde im Bereich der Bauabschnitte 19 und 20 eine umfangreiche Großbetonage durchgeführt. Insgesamt wurden rund 850 Kubikmeter Beton eingebracht, was etwa 120 Fahrmischern entspricht. Die Betonage erfolgte im Zwei-Schicht-Betrieb und erforderte eine lückenlose Taktung der Anlieferung sowie eine präzise Abstimmung der Einbauprozesse.
Zum Einsatz kamen leistungsstarke Betonpumpen mit Auslegerlängen von 67,5 und 56 Metern. Der Beton wurde über eine Förderhöhe von bis zu 60 Metern transportiert und mithilfe hydraulischer Verteilermasten zielgenau eingebracht. Diese Kombination aus Fördertechnik und logistischer Planung ist ein Beispiel für den hohen technischen Standard moderner Großbaustellen.
Gerade im Kontext der Hochbrücke Horb zeigt sich, wie anspruchsvoll eine Großbetonage unter beengten Platzverhältnissen und in großer Höhe ist. Faktoren wie Witterung, Materialkonsistenz und Zeitfenster müssen exakt aufeinander abgestimmt werden, um die Qualität und Dauerhaftigkeit der Bauwerke sicherzustellen.
Kontinuierlicher Fortschritt im Gesamttragwerk

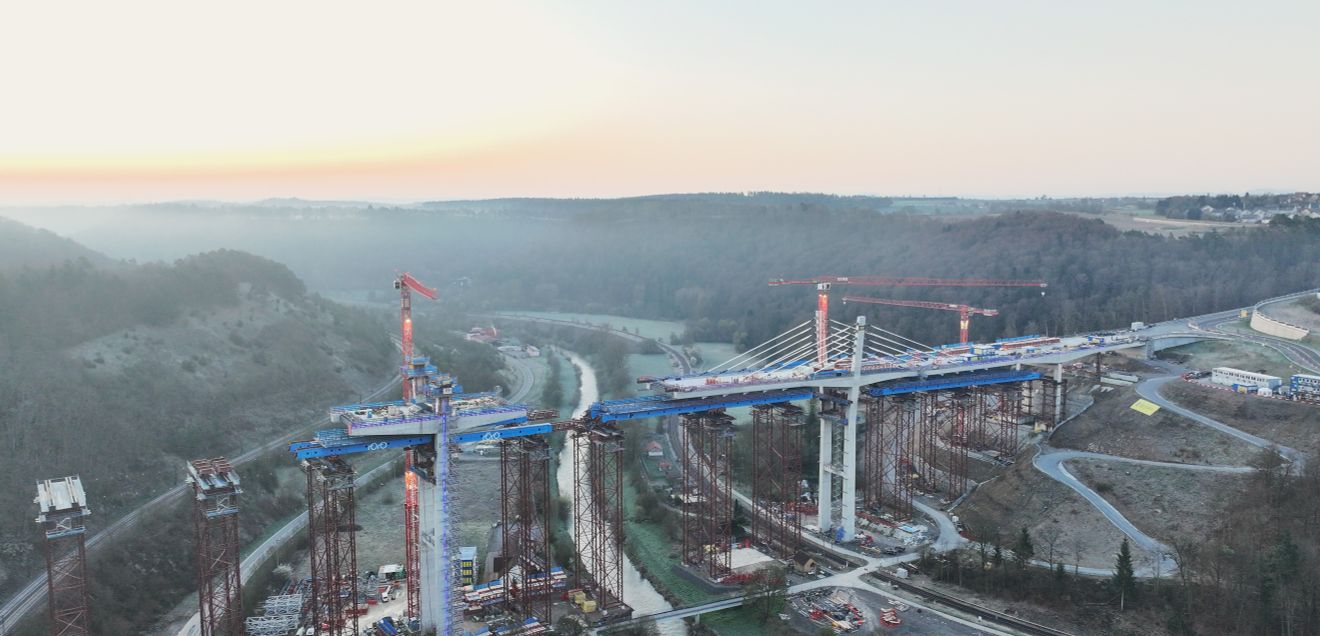

Die aktuellen Arbeiten stehen im direkten Zusammenhang mit dem fortlaufenden Aufbau des Gesamttragwerks. Sie schließen an bereits begonnene Maßnahmen wie den Einbau der Schrägseile an und bilden eine wesentliche Grundlage für die weiteren Bauphasen.
Für Unternehmen im Baugewerbe bietet die Hochbrücke Horb damit ein praxisnahes Beispiel für die erfolgreiche Umsetzung komplexer Bauprozesse unter realen Bedingungen. Projekte dieser Größenordnung verdeutlichen, wie wichtig integrierte Planung, moderne Technik und qualifiziertes Fachpersonal für den nachhaltigen Erfolg im Ingenieurbau sind.
